Calendarização

Na tabela apresentada, é possível observar nome de cada tarefa necessária para a execução do projeto, bem como a sua duração e as datas exatas de início e término do mesmo.

Assim sendo, os dias de trabalho do projeto dizem respeito às quintas e sextas feiras, que são os dias que correspondem à existência de aulas desta unidade curricular. É importante referir, que o que se tenta representar através do Microsoft Project é uma pequena planificação, que poderá estar sujeita a alterações.

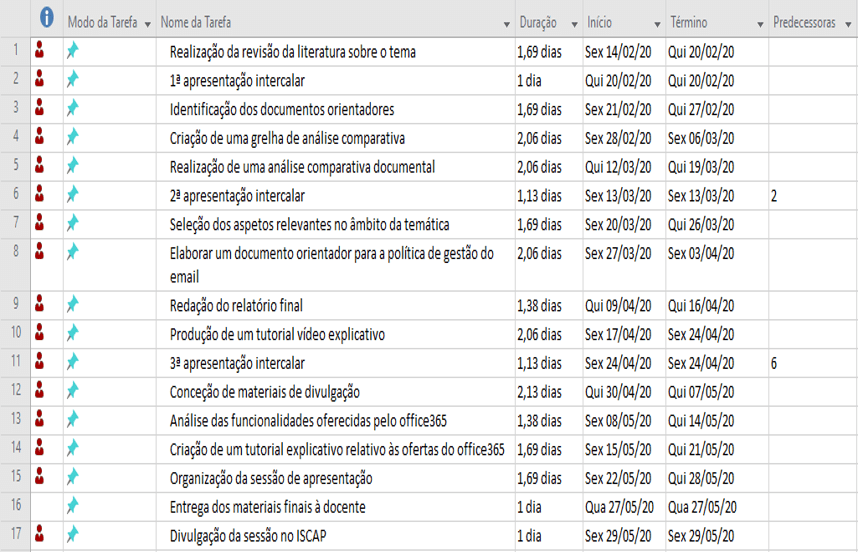

Tabela das tarefas necessárias à realização do projeto

No Gráfico de Gantt apresentado de seguida, é possivel obter uma visão geral no que diz respeito ao desenvolvimento do projeto, bem como dos recursos associados a cada atividade necessária para a conclusão do mesmo.

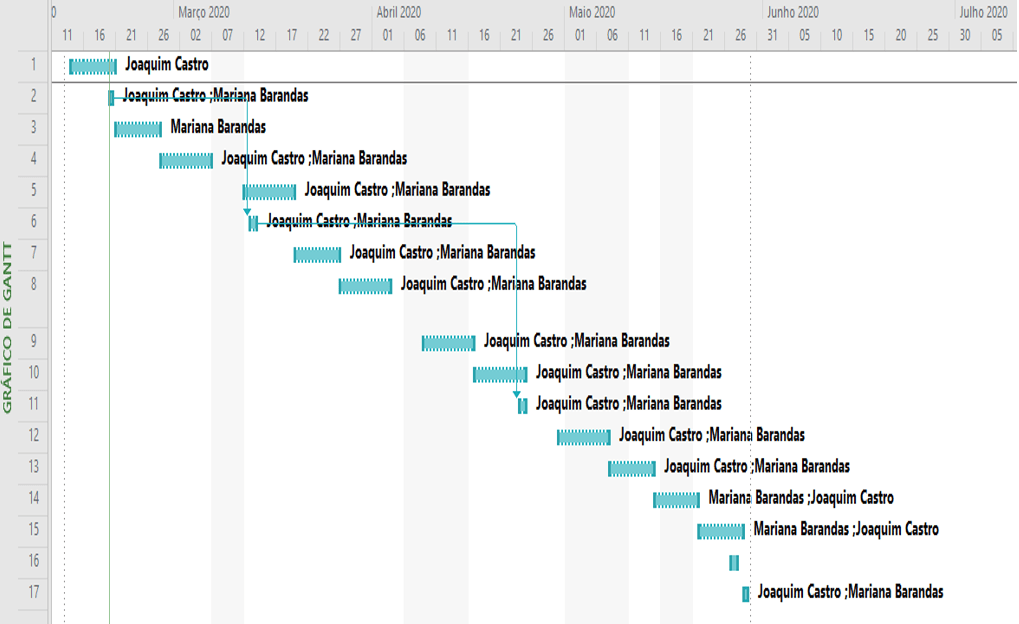

Gráfico de Gantt
